Tiling Process Standard · 贴砖工艺标准

瓷砖上墙,
缝直、角方、不空鼓、不脱落

进场验砖、瓷砖排版、墙地对缝、海棠碰角、拉槽薄贴、开孔找方、大砖挂钩、湿铺工艺、找平找方与空鼓控制,从工艺根上杜绝瓷砖脱落。

32
项标准施工照片
2mm
缝隙与调平误差
0
空鼓 · 不脱落
19
项泥工铺贴要求
电话咨询
泥工铺贴要求

泥工铺贴要求

STANDARD FOR PLASTERING
  • 1 检查瓷砖批次、等级、外观质量
  • 2 发现破碎一律不能施工
  • 3 贴砖必须有签字同意的图纸
  • 4 有腻子坚决不贴
  • 5 预排砖工艺
  • 6 对缝工艺,合理美观
  • 7 侧压正墙压地工艺
  • 8 海棠碰角工艺
  • 9 厨房油烟机处瓷砖割洞
  • 10 开洞用开孔器,圆孔不破边
  • 11 插座开圆孔,竖条保留
  • 12 采用拉槽薄贴,拒绝空鼓
  • 13 干区地漏采用回字贴法
  • 14 飘窗窗台板铺贴墙角开槽
  • 15 门槛石用堵漏王封堵
  • 16 缝隙均匀笔直,十字缝对齐
  • 17 阴阳角要90度,误差2毫
  • 18 墙角边切直,不大于5mm缝隙
  • 19 阳角处打圆切割,避免开裂
本页内容

贴砖工艺,全流程标准

01 · 验收与排版

进场验收与排版工艺

先验砖、再排版:瓷砖必须有经设计师、项目经理、瓷砖店、业主共同确认的图纸,铺贴前预排,墙地对缝、墙压地、海棠碰角,把最美观的方案定下来。

检查瓷砖批次
检查瓷砖批次,等级,外观质量,尺寸,产品标识,性能参数,包装完整性,等。

破碎瓷砖
发现有破碎的瓷砖,拍照汇报更换后施工。
瓷砖排版
贴砖必须有图纸,经过设计师,项目经理,瓷砖店,业主,同意的图纸!

腻子铲除
有腻子坚决不贴!铲除干净后才可以贴砖,必须拍照保存。
预排砖
预排砖工艺(瓷砖铺贴之前进行预排,按最为合理的排列方式铺贴)

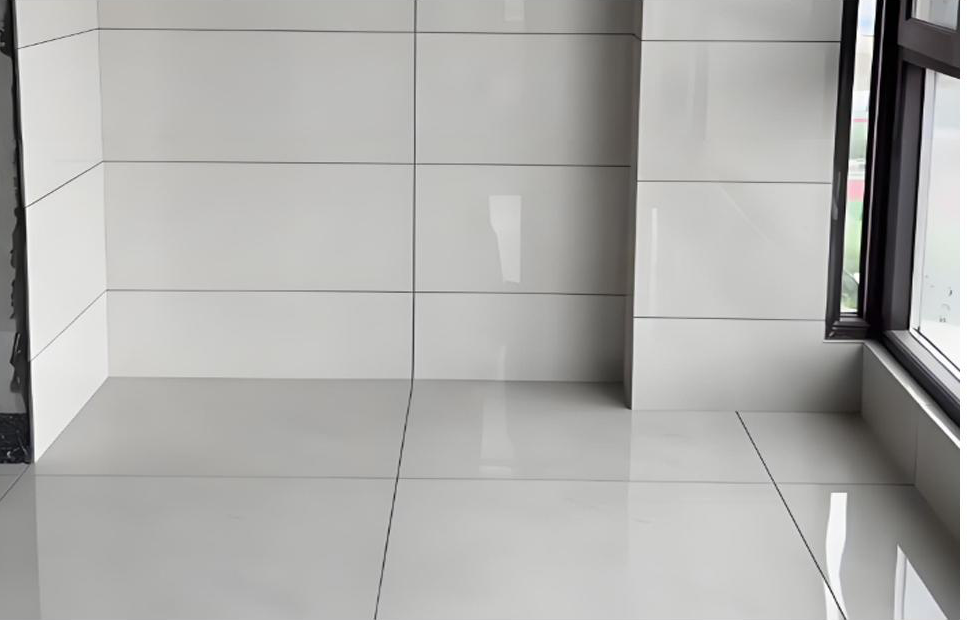

对缝工艺
对缝工艺,合理美观。

墙压地
侧压正墙压地工艺(视觉正面不见缝,美观又不积污垢)
海棠碰角
海棠碰角工艺(阳角碰角均匀合理,不易崩边)
02 · 开孔与薄贴

开孔薄贴与防水节点

油烟机、插座开孔用开孔器,圆孔美观不破边;墙面采用拉槽薄贴法减少空鼓;地漏回字贴、门槛石堵漏、飘窗墙角开槽,把防水节点做扎实。

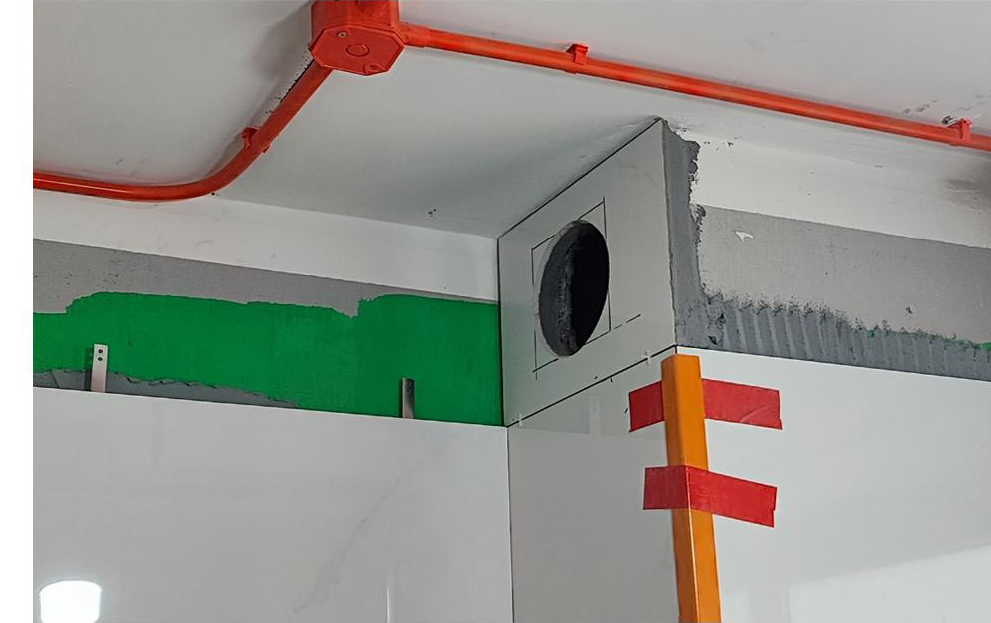

厨房油烟机
厨房油烟机组,使用瓷砖割洞贴上去。

开孔器
开洞要用开孔器(圆孔美观不破边)

插座开孔
插座先用开孔器开4个圆孔,再切割,竖条保留。胶泥填充密实。

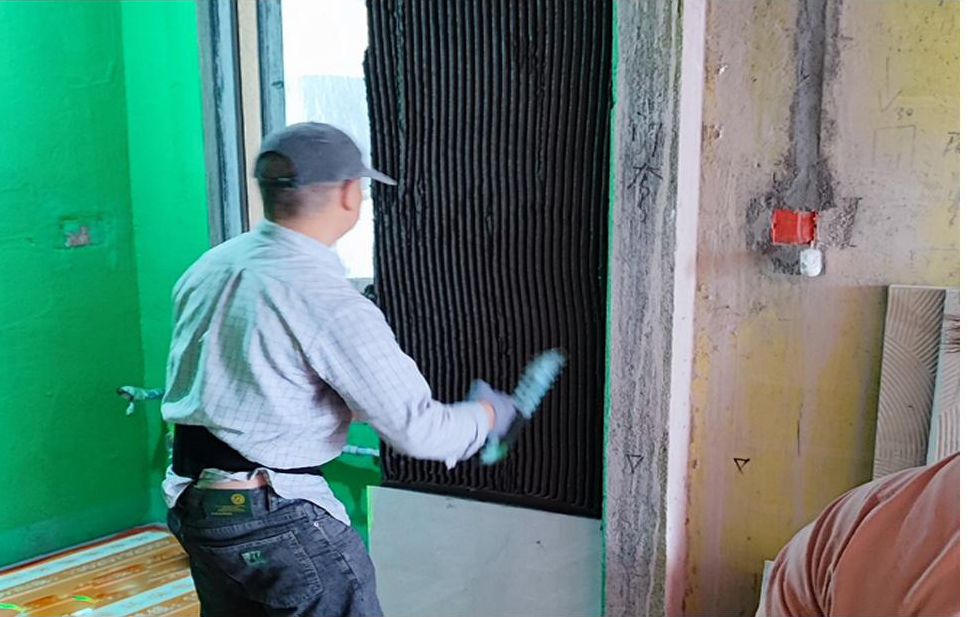

拉槽薄贴
采用拉槽薄贴法,减少瓷砖空鼓率。

回字地漏
干区地漏(马桶边上)采用回字贴法。特殊情况讨论

飘窗开槽
飘窗和窗台板铺贴,墙角必须开槽进入,防止后期油漆或窗套漏缝。

门槛石
卫生间门口,先贴门槛石,里面使用堵漏王封堵,然后闭水试验确定不漏水后再贴里外砖,O空鼓。

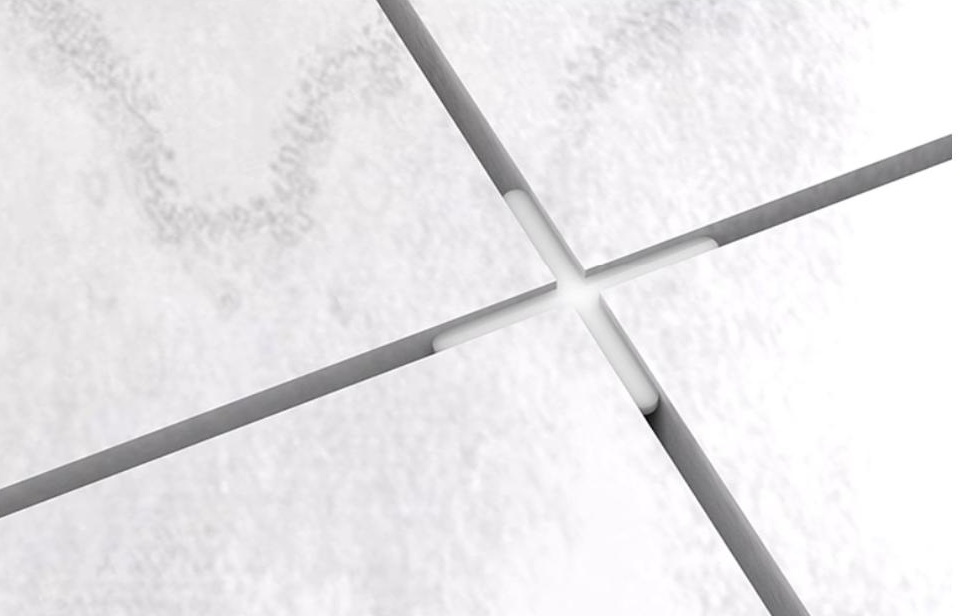

缝隙均匀
缝隙要均匀,笔直,十字缝对齐.
03 · 找方与大砖

找方找平与大砖铺贴

阴阳角90度、误差2毫,阳角开孔打圆防开裂;地面用调平器保证2mm、中间放十字缝;地漏二次排水不断层;60cm以上大砖挂钩上墙,湿铺工艺与挡水条灌浆杜绝渗水。

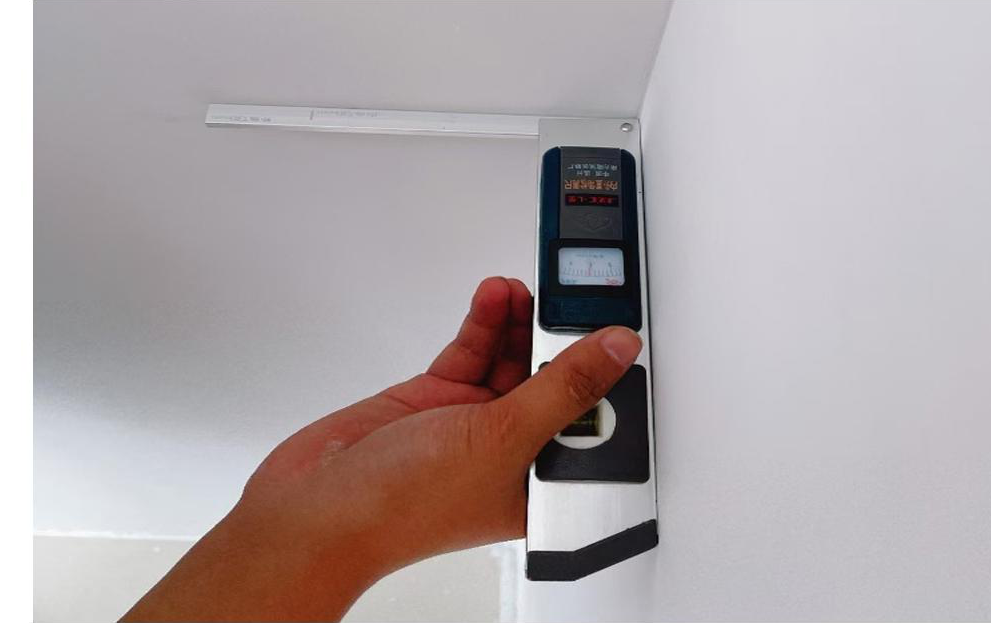

阴阳角90度
阴角阳角要90度,误差控制2个毫。

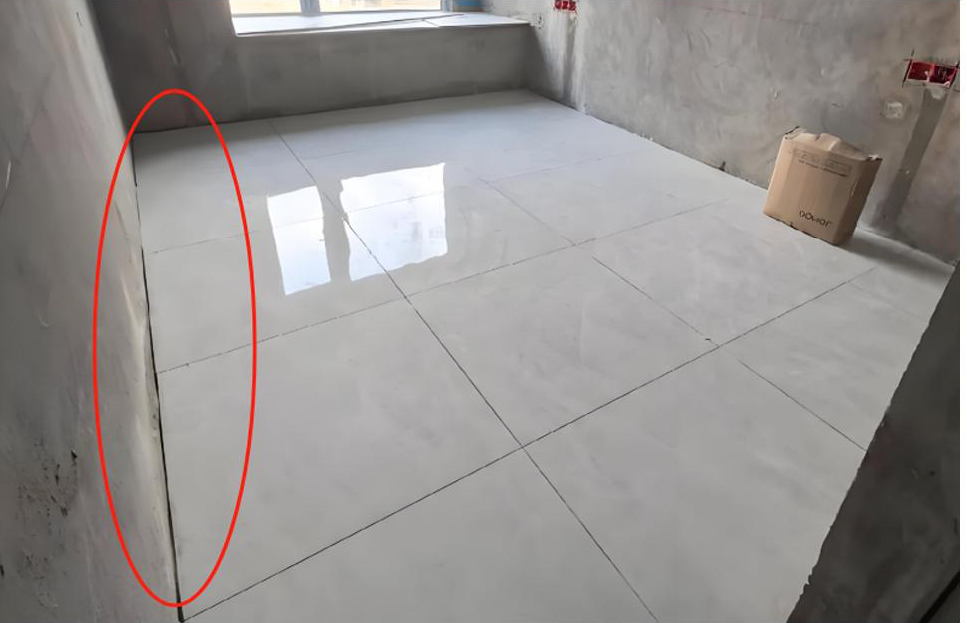

墙角切直
墙角边要切直,和墙面不大于5MM缝隙。

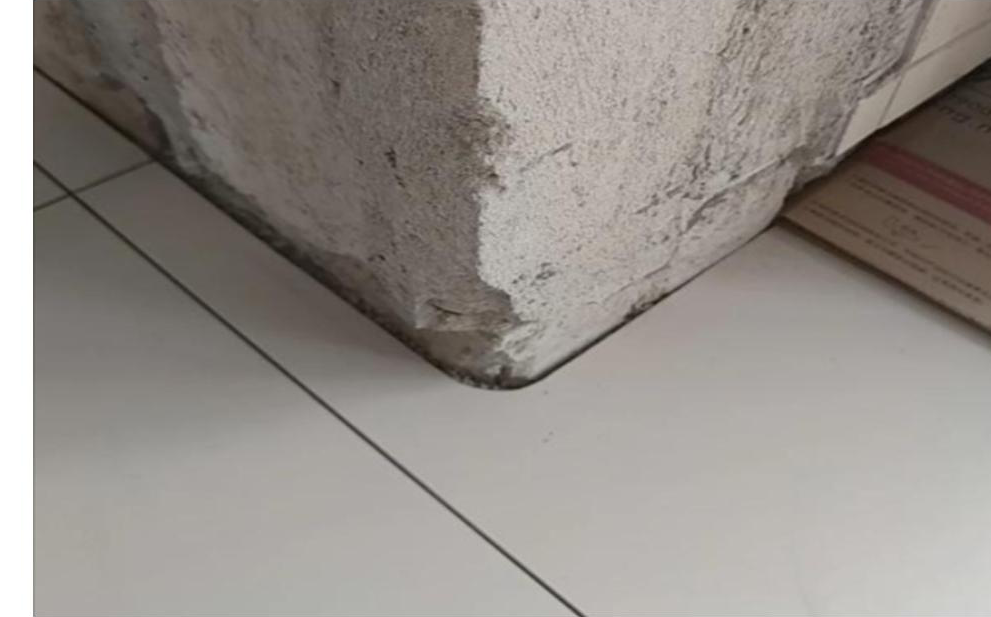

阳角打圆
阳角处用开孔器打圆切割,避免后期开裂。

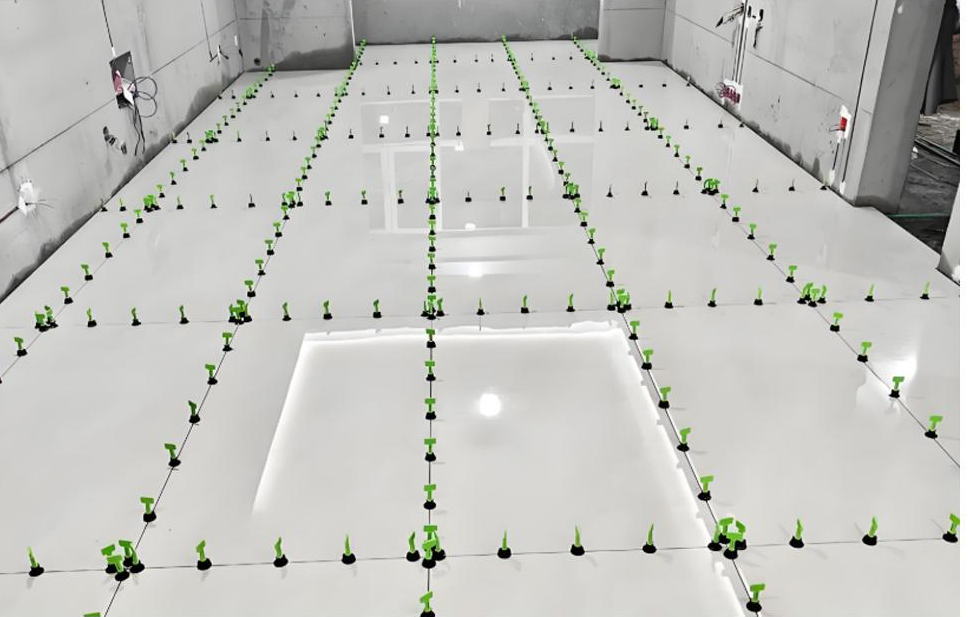

调平器
地面使用调平器,保证2MM,不能使用卡缝,会超过2mm中间必须放十字缝。
二次排水
地漏不可以断层,采用二次排水配件。
挂钩上墙
超过60CM砖采用挂钩上墙(砖铺贴牢固无脱落隐患)

湿铺工艺
卫生间湿铺工艺(湿铺工艺杜绝了砂浆垫层海绵蓄水现象以及渗水隐患)

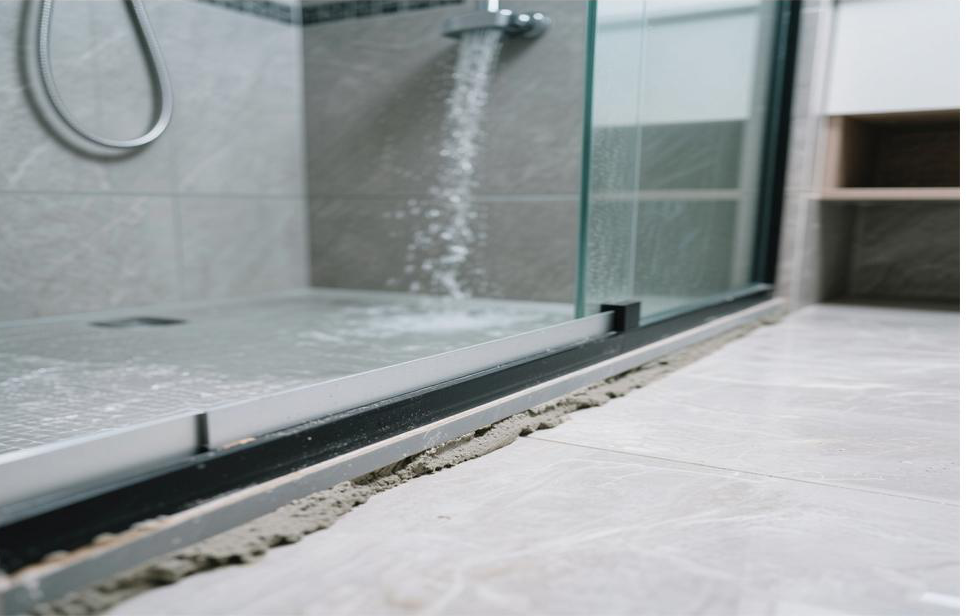

挡水条灌浆
挡水条灌浆工艺(挡水条与地面贴合密实,不留缝隙,有效阻止淋浴房内用水外流)
04 · 验收与保护

平整度空鼓验收与成品保护

平整度、垂直度、空鼓率逐项验收;马桶管道堵漏密封,阳角护角、水管提示贴到位;卡扣取掉、砖缝清干净,地面铺盖保护膜,把成品保护做到位。

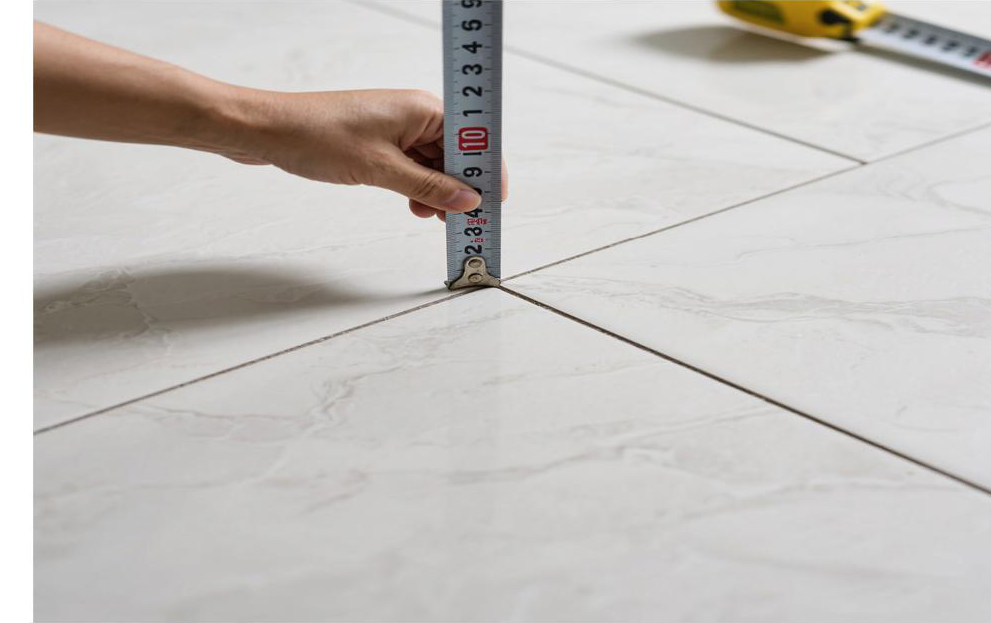

平整度
平整度(平整度误差符合要求误差0.05mm)

垂直度
垂直度(垂直度误差符合要求)

空鼓率
空鼓率(控制在允许范围之内)

马桶堵漏
马桶管道用堵漏王堵实,阀门处要玻璃胶密封。

阳角护角
阳角要用护角条帮忙保护起来。

水管提示贴
贴好砖,帮忙把水管提示贴起来,防止后期打孔误打管路。

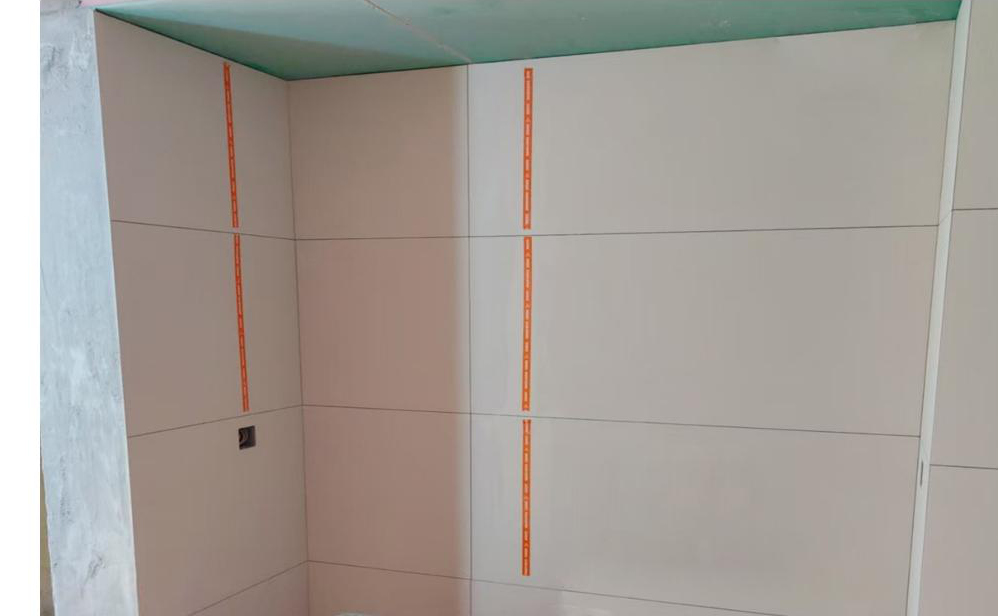

卡扣清理
墙地砖贴好,卡扣要取掉,砖缝清理干净,用毛巾擦干净。
保护膜

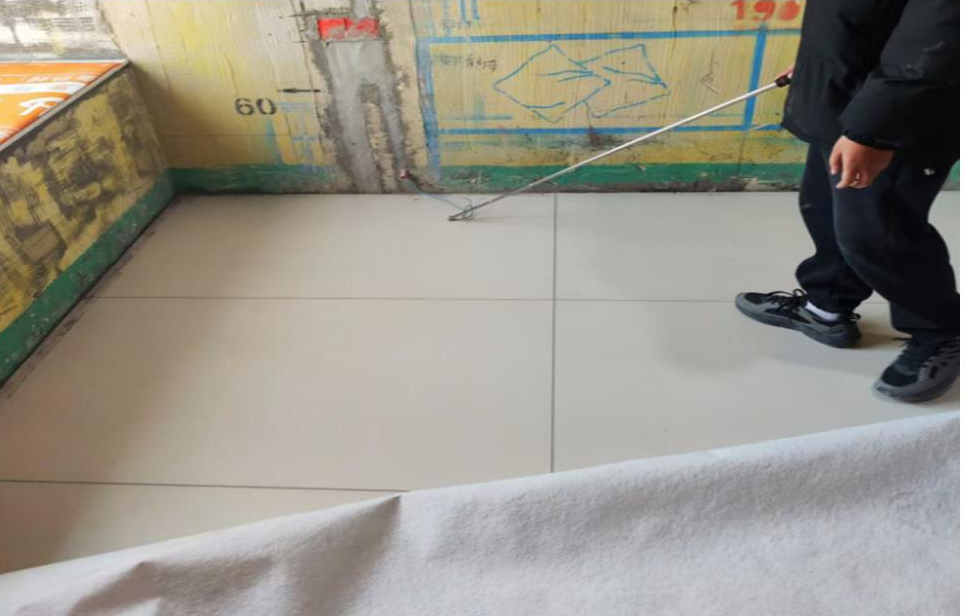

地面贴完,垃圾要清理干净,拍照并且铺盖保护膜。
05 · 避坑清单

瓷砖脱落的原因总结(27 条)

根据多年经验总结,瓷砖脱落几乎都不是"运气问题",而是基层、材料、工艺和环境的问题——以下 27 条,沃盛在施工中逐一规避。

1墙面柔性防水没有拉毛处理。直接贴砖,肯定要吊砖。
2瓷砖背后的脱膜粉或者切割的灰尘没有清洗干净。
3墙面粉刷层严重粉化,质量太差。要全部铲除重新粉刷。
4墙面掉沙,没有刷界面剂固化墙面。
5水泥受潮,结块,变质。
6室内温度过低,低于5度。
7刷错背胶,质量差的背胶,不合格背胶,无标准的背胶。
8阳台的保温层没有铲掉。
9铺贴地砖,下面的水泥砂浆还没干,就开始踩踏,容易导致瓷砖空鼓。
10水泥过期。水泥保质期是3个月。
11开发商墙面的柔性防水没有拆除。
12墙面吸水过快,贴砖墙面之前,要用水湿润。
13没有给瓷砖预留足够的膨胀缝隙。
14美缝硬度过高,瓷砖预留的膨胀缝没有作用。
15电线管间距过密,导致水泥砂浆空鼓。
16陶土砖没有泡足水分。要泡足2个小时。
17地面有灰尘,铺贴地砖地面没有扫浆处理,导致脱层。
18防水材料质量太差,刚性防水脱落导致掉砖。
19墙面刷了柔性防水,不吸水,导致掉砖。
20地暖做后,没有回填步骤,直接贴砖。
21水泥砂浆里面的水泥太少,黄沙太多,拌出来干巴巴的,毫无强度。
22全瓷砖大砖上墙,不使用瓷砖胶薄贴。
23烟道管上面直接贴砖,要用红砖砌筑再贴砖(暂定风险)。
24贴砖后,四周都是空鼓,不及时勾缝填缝,大风从缝隙吹进去。
25切割瓷砖摔下来的泥巴没有清理干净。
26瓷砖和窗户接触太紧,没有预留伸缩缝。
27瓷砖胶里面加水泥。瓷砖胶失去作用。
06 · 流程对比

瓷砖铺贴流程对比(11 步)

同样是贴砖,差别在每一步。从排版到保护,沃盛精工服务与套餐型公司、游击队的做法逐项对比。

1瓷砖地面排版
✓我们怎么做
我们是精工服务,设计师、项目经理、加工厂现场核对,给你家排出最合理、最美观的铺贴方案,并且给你详细讲解方案,杜绝小条子、门中、门槛石等问题。
✕别人怎么做
套餐型公司、游击队,因为签单套餐化、批量化,基本上没有心思给你排版,都是直接让加工厂排版,电脑里大概排版,出了问题互相推责,很多不合理的地方,反正业主也不懂!
2瓷砖墙面排版
✓我们怎么做
根据现场的布局,排版出墙地对缝、叠凳合理化,减少开裂,淋浴房下沉方案、瓷砖高于门垛问题、地漏问题合理化等等。
✕别人怎么做
怎么方便怎么贴,怎么省钱怎么贴!合理性和美观性不能保证!
3送砖验收
✓我们怎么做
绝对根据合同、批号验收。破损及时检查出来,减少业主损失。色差砖更换!
✕别人怎么做
无验收环节。
4辅材要求
✓我们怎么做
严格根据标准配置相对于胶泥,严格使用好的沙子、合格的水泥!
✕别人怎么做
无这个环节,根本不懂!
5现场检查
✓我们怎么做
对地面和墙面全方位检查,空鼓、平整度、同角、防水质量等检查,及时发现拍照和整改,减少问题!
✕别人怎么做
无这个环节,完全取决于师傅。
6预铺
✓我们怎么做
拿到图纸,现场各方人员对现场的预铺,核对图纸,保证万无一失,杜绝快贴完了发现缝隙大了、有小条子了、现场不符合了、色差了等扯皮问题!
✕别人怎么做
无这个环节,出现扯皮就是图纸不对!
7正式铺贴
✓我们怎么做
预铺无问题后,开始正式铺贴,严格按照国家标准和公司要求执行。
✕别人怎么做
市面上很多师傅都是老经验,不愿意学习,完全根据自己的想法去做,不一定能达到业主的满意!
8铺贴过程中拍照
✓我们怎么做
对每一个只要节点的环节进行拍照并且上传到工程部群报备,杜绝隐蔽处偷工减料和糊弄过去!
✕别人怎么做
无这个环节,无要求!
9铺贴过程中抽查
✓我们怎么做
工程部、质检会定期检查工地,及时发现问题,及时为业主减少损失。
✕别人怎么做
无这个环节,无要求!
10瓷砖验收
✓我们怎么做
贴完砖后要清理干净,先自己验收,然后再预约公司和业主一起验收,有问题的地方严格整改!
✕别人怎么做
无这个环节,就是表面看看,无要求!
11瓷砖保护
✓我们怎么做
瓷砖验收后,等待4-7天,无人进场,开始美缝,然后就是全方面保护,护角条、保护膜、水电标签等。
✕别人怎么做
只是保护地面,缝隙不清理,无保护条和水电标签。

绝大多数业主在贴砖阶段都会有遗憾

所以前期对接、中期排查、后期验收,每个环节都至关重要。沃盛把每一步都摆到台面上,让你贴砖不留遗憾。
