Brick Masonry Standard · 土建工艺标准

砌墙的根,
止水、植筋、满浆、不开裂

厨卫止水梁、砌块浇水、植筋拉结、满浆砌筑、顶部斜切、新老墙挂网、混凝土浇筑与找平,从结构根上杜绝墙体开裂、渗水、空鼓。

76
项现场施工照片
50cm
植筋拉结间距
1.8m
每日砌墙高度上限
19
项土建标准
电话咨询
土建施工

土建施工

BRICK MASONRY PROCESS STANDARD
  • 1 卫生间厨房要有止水梁
  • 2 砖块要浇水
  • 3 地面砌筑前也要浇水
  • 4 合理配置沙灰比例
  • 5 混凝土要震荡均匀实在
  • 6 砌墙要通角垂直平整
  • 7 砌墙最上面要斜切
  • 8 新老墙交界处挂铁丝网
  • 9 必须洒水保养
  • 10 混凝土梁柱子刷界面剂
  • 11 混凝土用425水泥
  • 12 砖要满缝
  • 13 三一砌墙法保证沙灰饱满
  • 14 必须植筋胶打植筋钢筋
  • 15 每天冲洗工作区域
  • 16 材料合理,无多余
  • 17 干完活把工具清洗干净
  • 18 墙角必须垂直,水平仪验收
  • 19 土建施工期间工地保护到位
本页内容

土建工艺,全流程标准

01 · 新旧对比

新旧工艺对比,一眼看出差别

同样是砌墙,差别就在这些节点。左为常见错误做法,右为沃盛标准做法——止水梁、植筋、满浆、斜切、挂网,一项都不能省。

1. 别人卫生间和厨房砌墙无止水梁、或者无支模无钢筋!我们支模扎钢筋浇筑止水梁。
✕ 错误做法

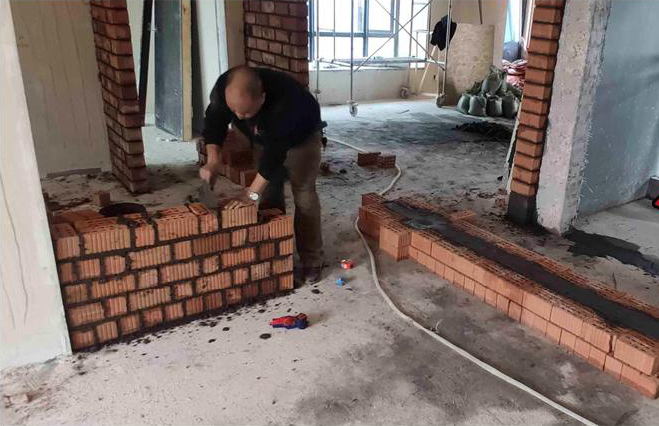

无止水梁
✓ 沃盛做法

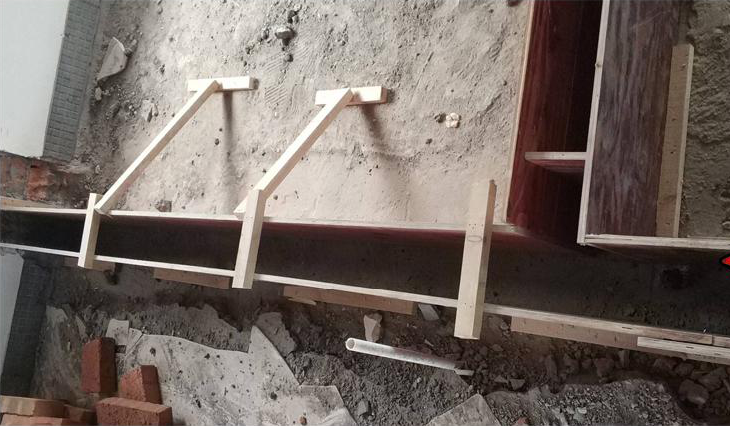

浇筑止水梁
2. 别人砌筑无植筋、或者无植筋胶!我们必须50公分一个植筋胶加钢筋。
✕ 错误做法

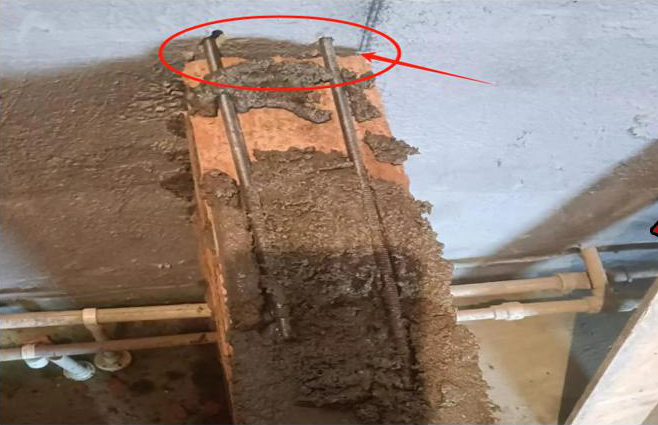

无植筋
✓ 沃盛做法

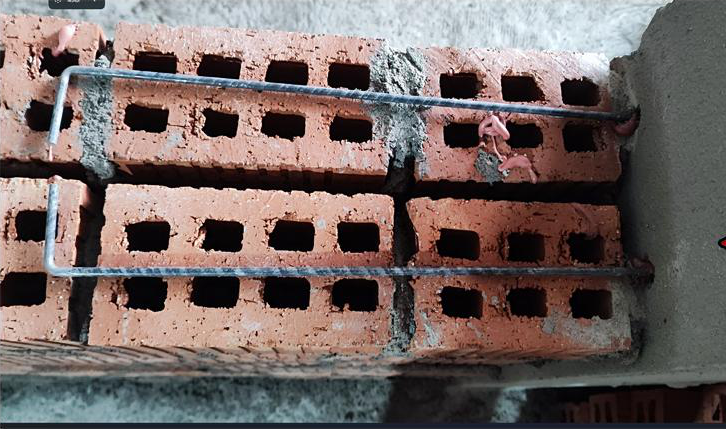

植筋拉结

3. 别人砌墙都是不满浆!我们必须满浆砌筑。
✕ 错误做法
不满浆
✓ 沃盛做法
满浆砌筑
4. 别人砌墙无斜切!我们必须斜切施工!

✕ 错误做法
无斜切

✓ 沃盛做法
斜切施工

5. 别人新老墙接缝处无挂网!我们规定必须挂网!
✕ 错误做法
无挂网
✓ 沃盛做法
挂网施工

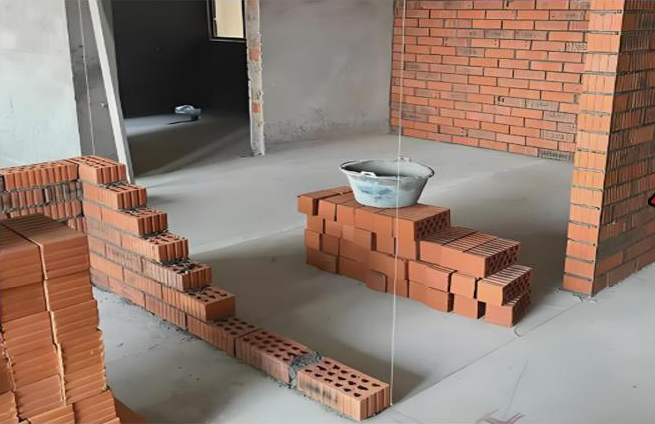

6. 别人地面保温层不铲除!我们规定必须铲除!
✕ 错误做法
保温层不铲

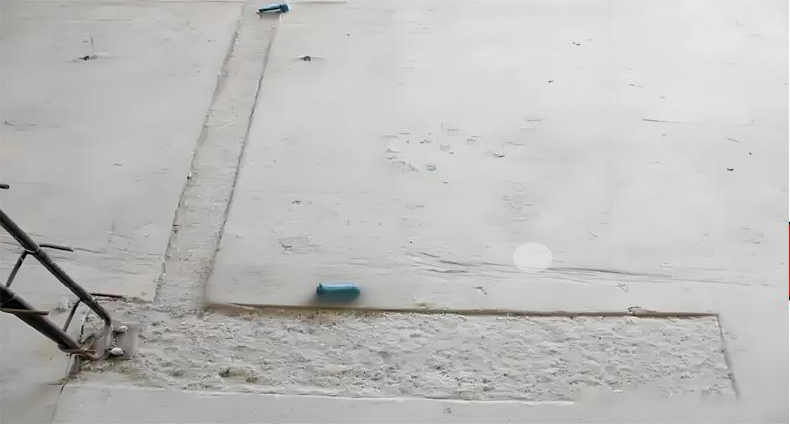

✓ 沃盛做法
铲除保温层

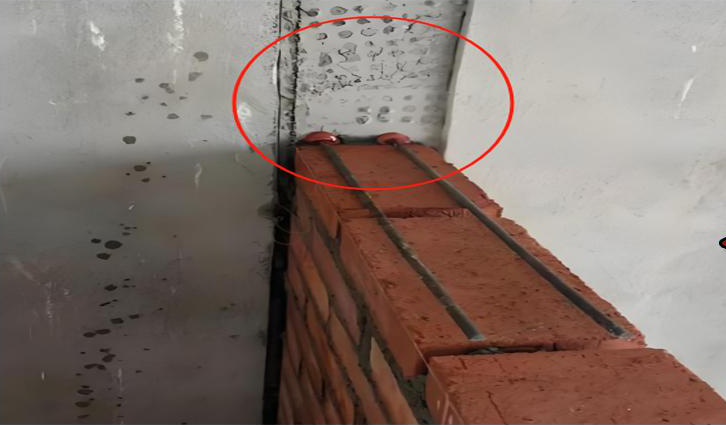

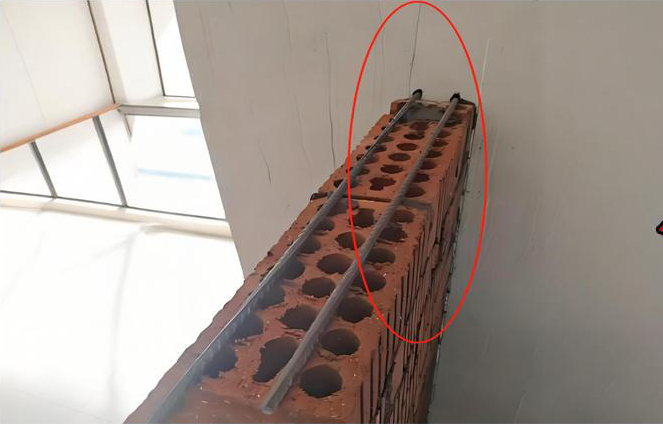

7. 别人墙面腻子不铲除!我们规定粉刷层也要拆除!
✕ 错误做法
腻子不铲
✓ 沃盛做法
拆除粉刷层

8. 别人使用木制过门梁!我们使用预制或者角铁充当过门梁!
✕ 错误做法
木制过门梁
✓ 沃盛做法

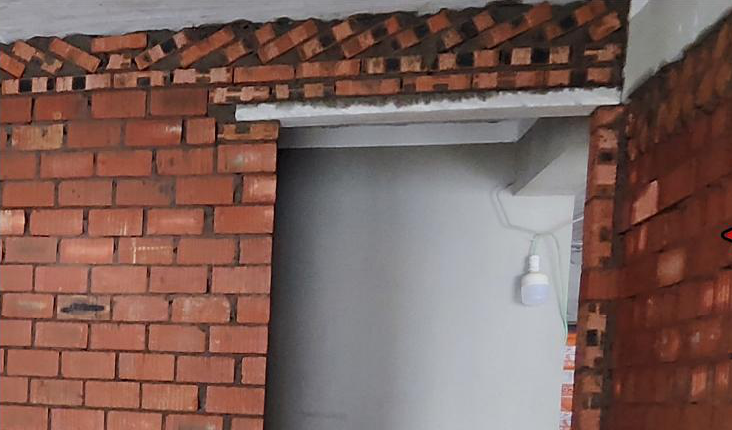

预制角铁过门梁

9. 别人混凝土上面直接粉刷,我们规定必须刷界面剂拉毛之后再粉刷!
✕ 错误做法
直接粉刷
✓ 沃盛做法

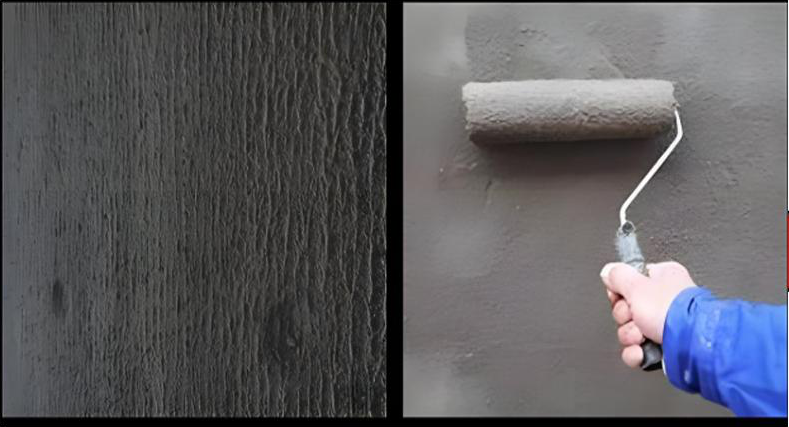

界面剂拉毛
10. 别人砌墙歪歪扭扭不平整!我们验收必须合格!
✕ 错误做法
砌墙不平整

✓ 沃盛做法
墙面验收合格
02 · 施工流程

土建施工流程(15 步)

从和设计师沟通、水平放样,到砌墙、粉刷、平整度验收、洒水保养、撤场,沃盛把土建拆成 15 个标准节点,逐步留痕。

沟通标注
首先,和设计师沟通,在墙上标注。
地面清扫

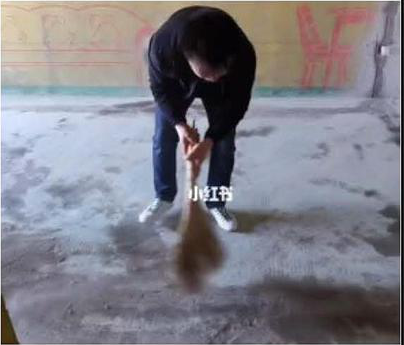

砌墙地方,地面扫干净,用水清洗。

水平放样
使用水平仪放样,弹线。要标注出门,卫生间的墙体。

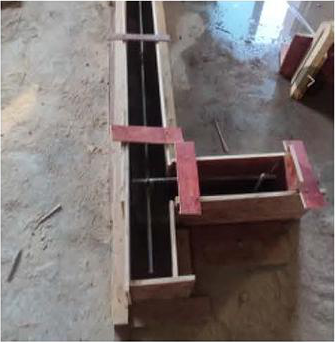

防水梁支模
卫生间地区防水梁木工支模,钢筋,打混凝土。

计算材料
计算所用的材料,砖块,沙子,水泥,钢筋,数量。
材料搬运

安排人把材料搬运到指定楼层位置。

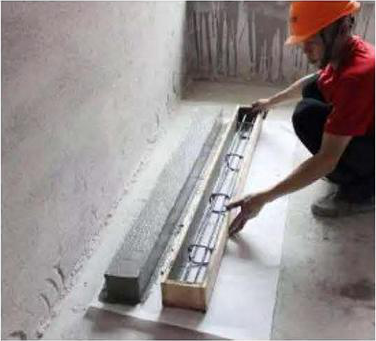

浇筑门头梁
浇筑门头梁备用(10公分厚度)。

开始砌墙
开始砌墙。

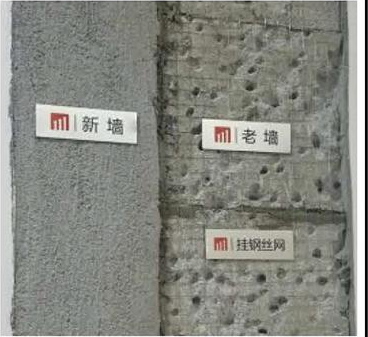

新老墙钢丝网
新老墙面开槽并且铺贴钢丝网。

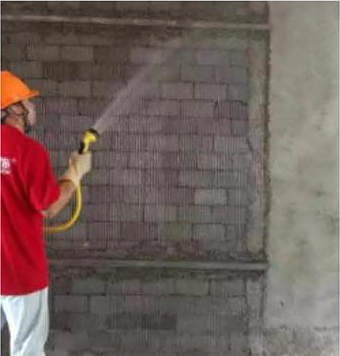

砖墙浇湿
清扫地面,把新砌砖墙浇湿,第二天粉刷使用。
测水平打点

粉刷墙面前要测水平打点。

粉刷墙面
开始粉刷墙面。

验收平整度
验收平整度。

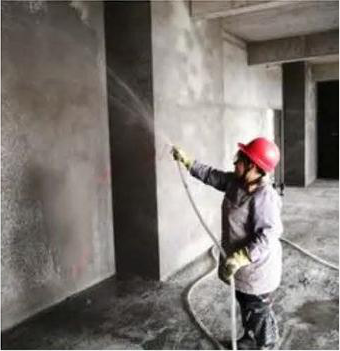

洒水保养
洒水保养,持续一个星期。
清理撤场

工地清理干净,撤场。
03 · 混凝土浇筑

混凝土浇筑步骤(5 步)

支模、双层双向扎筋植筋、浇筑并用震动棒震密实、找平收光、盖土工布洒水保养,杜绝蜂窝、孔洞与开裂。

支模
根据图纸确定尺寸位置,支模。

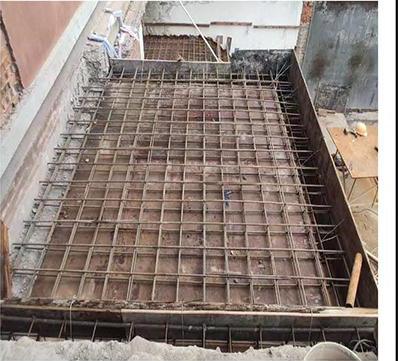

扎钢筋
扎钢筋,双层双向,植筋等。

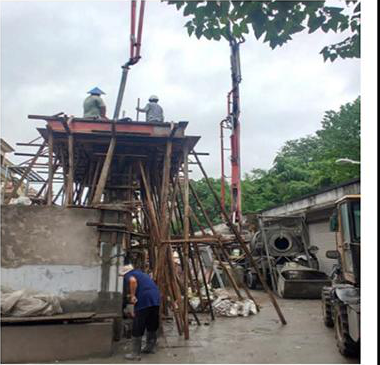

浇筑震密实
浇筑混凝土,震动棒震密实。

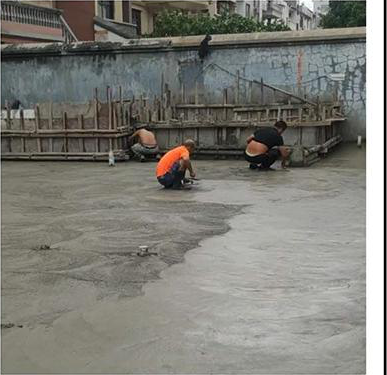

找平收光
找平收光。

土工布保养
盖土工布,洒水保养。
04 · 主要要求

主要工艺要求(20 项)

从止水梁、砖块浇水、日砌高度控制,到拉结筋、三一砌筑法、满缝与水平仪验收,沃盛把土建关键工艺量化成 20 条硬标准。

防水梁
必须有防水梁。防止返水,开裂漏水。

砖块浇水
砖块必须要提前浇水保湿。防止大量吸收砂浆水分,造成空鼓,虚粘。

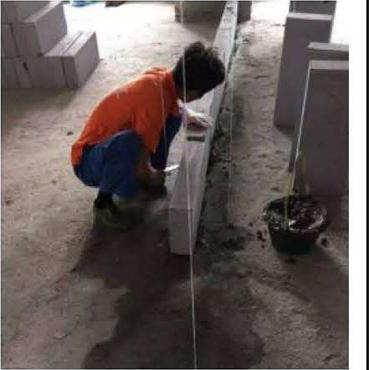

地面浇水
地面砌筑前浇水。防止地面过干吸收砂浆水分,造成虚粘。

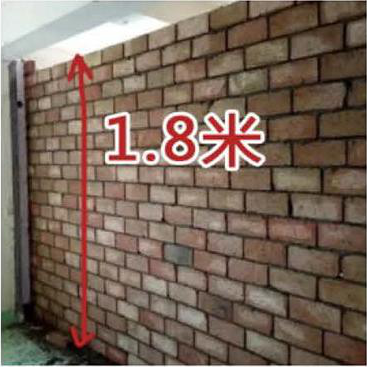

日砌高度
进行砌墙的时候,每天砌墙的高度不要超过1.8米。
沙灰比例
合理配置沙子和水泥的比例。

混凝土震荡
混凝土要震荡均匀,实在。
通角垂直

砌墙要通角,垂直,平整。

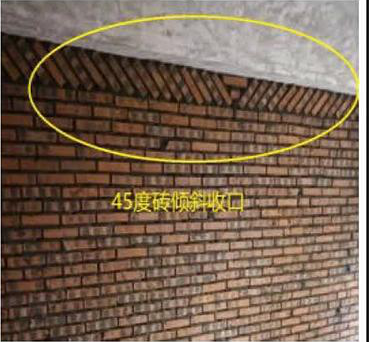

顶部斜切
砌墙顶部要斜切。

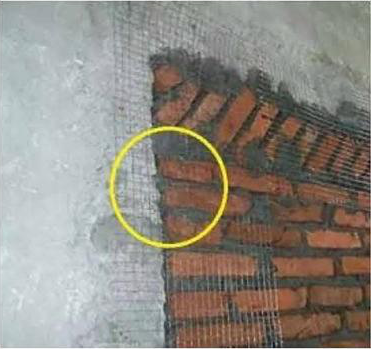

挂铁丝网
新老墙接缝要挂铁丝网。
洒水保养
必须洒水保养,防止开裂。

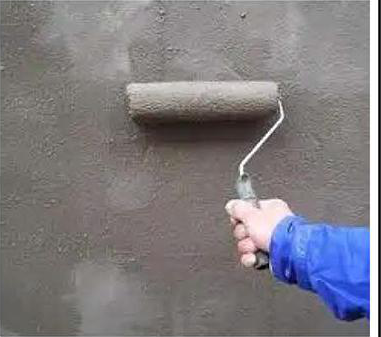

梁柱界面剂
混凝土,梁,柱区域粉刷,必须提前先滚涂界面剂。
425水泥
混凝土要用红狮425或者尖峰425标号水泥。

满缝
满缝。
三一砌筑法
三一砌筑法。

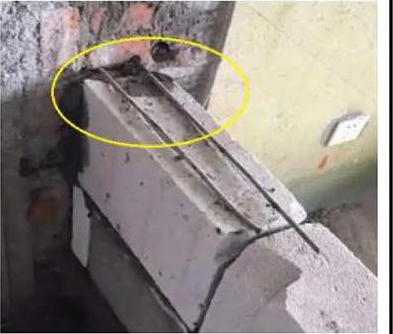

拉结筋
砌墙须打“拉结筋”,入旧墙100mm,斜45度打入。
冲洗区域

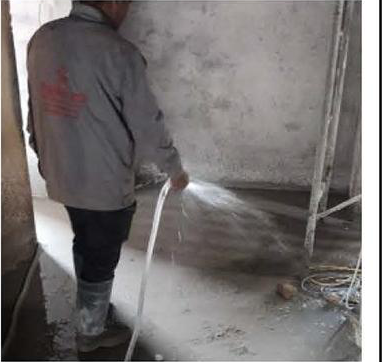

每天都要用水冲洗工作区域,防止后期结块。
不剩余材料
每天不允许剩余材料。

清洗工具
干完活必须把工具清洗干净。

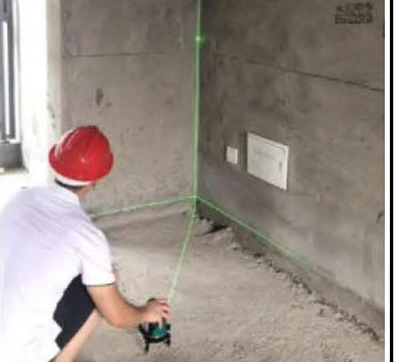

水平仪验收
墙角必须垂直,要用水平仪验收。

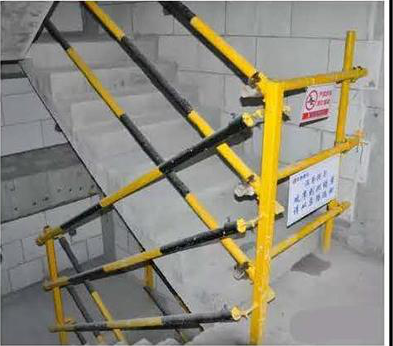

工地保护
工地保护措施要做到位,杜绝一切安全隐患!
05 · 杜绝问题

杜绝以下施工问题(16 项)

这些是土建中最容易留下的隐患——粉刷开裂、新老墙开裂、混凝土蜂窝、砖缝不饱满、门洞不垂直、炸模,沃盛在施工中逐项杜绝。

粉刷开裂
粉刷开裂

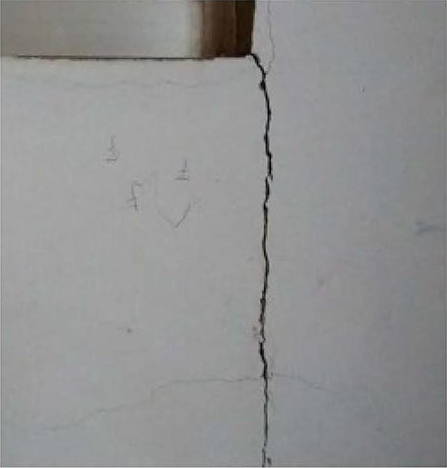

新老墙开裂
新老墙开裂。
混凝土蜂窝

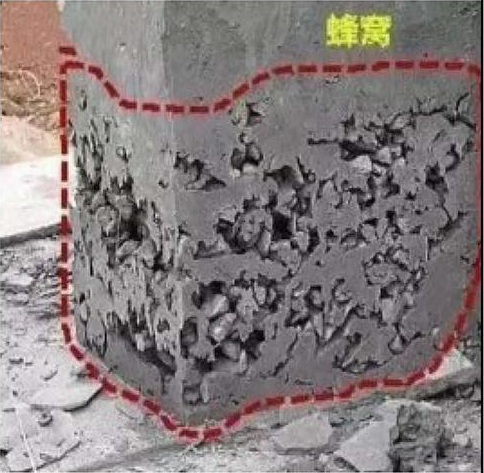

混凝土蜂窝。

粉墙不平整
粉墙不平整。

拐角不垂直
拐角不垂直,后期油漆工无法施工。

砂浆不饱满
砖缝砂浆不饱满
砖缝不规律

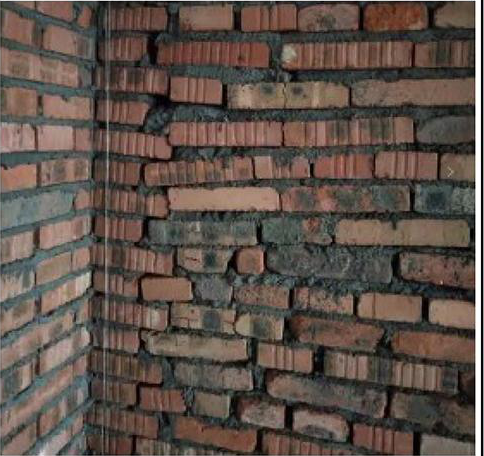

砖缝不规律

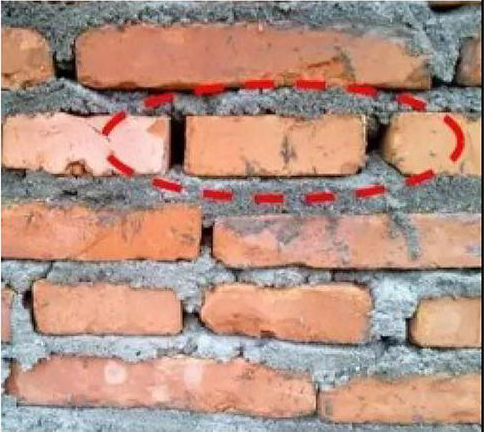

砖缝有孔
砖缝有孔。

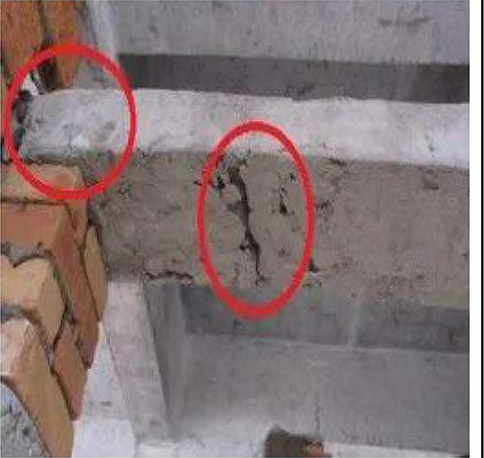

过梁搁置短
过梁搁置长度小于250

地梁无模板
地梁没有模版,麻麻卡卡。

门洞高低不一
门洞高低不一(没使用水平仪)。

炸模
梁和平板拐角不是90度!炸模!
门洞不垂直
门洞不垂直。

上下同缝
上下同缝。
挡水梁不实

卫生间门口挡水梁建筑不实,收缩开裂!

修补起皮
修修补补处,磕磕巴巴,修补不平整顺滑,起皮!

墙砌得稳,家才立得住

土建是所有工艺的地基。沃盛把每一面墙、每一道梁都按标准做扎实,让你住得安心。

预约上门量房
